2014年来到前海的赵海红,是前海能源公司工程技术部资深给排水专业技术负责人。五年来,她与团队从一张“白纸”开始,在前海供冷管网建设上不缀“劳作”,从设计到施工再到调试,只为绘出最“美”的供冷管网。时至今日,前海区域集中供冷管网已初具规模,2号、10号冷站已投运,11公里供冷管已完成敷设,成为前海“绿色大空调”流淌于地下的血脉。也许有人会问,五年只完成11公里吗?是的,这是因为你不知道这11公里背后的故事,这11公里供冷管网流淌的不仅仅是冷冻水,而是五年来赵海红以及项目团队为前海区域集中供冷梦所付出的苦辣与酸甜。这11公里的故事,也是一个前海追梦人朴实无华的奋斗篇章。
海红刚到前海时,能源公司尚未成立,两三个人就支撑起整个项目前期工作。起初,咨询单位编制的前海区域供冷规划布局方案与前海单元规划条件、现状建设条件存在冲突难以落地,而项目开展又迫在眉睫。赵海红思虑良久,决定不能坐等上位规划调整,她组织设计单位结合前海实际情况,因地制宜大胆设想,牵头编制了能满足规划要求又符合前海建设特点的区域集中供冷管网可行性研究报告。
在没有国家标准和行业规范的“一空二白”前提下,各家设计单位在设计细节上也存在差异。比如阀门井设计,华工院在阀门里面设计了波纹伸缩节,上海院则设置了阀门旁通管,西南院又提出另一套做法。此外,三家设计院对地面标志桩样式、焊接工艺要求、焊缝检测方法、阀门的连接形式等具体细节要求也均是千差万别。如何甄选其设计的优劣及适用性,成为设计选择的一道难题。

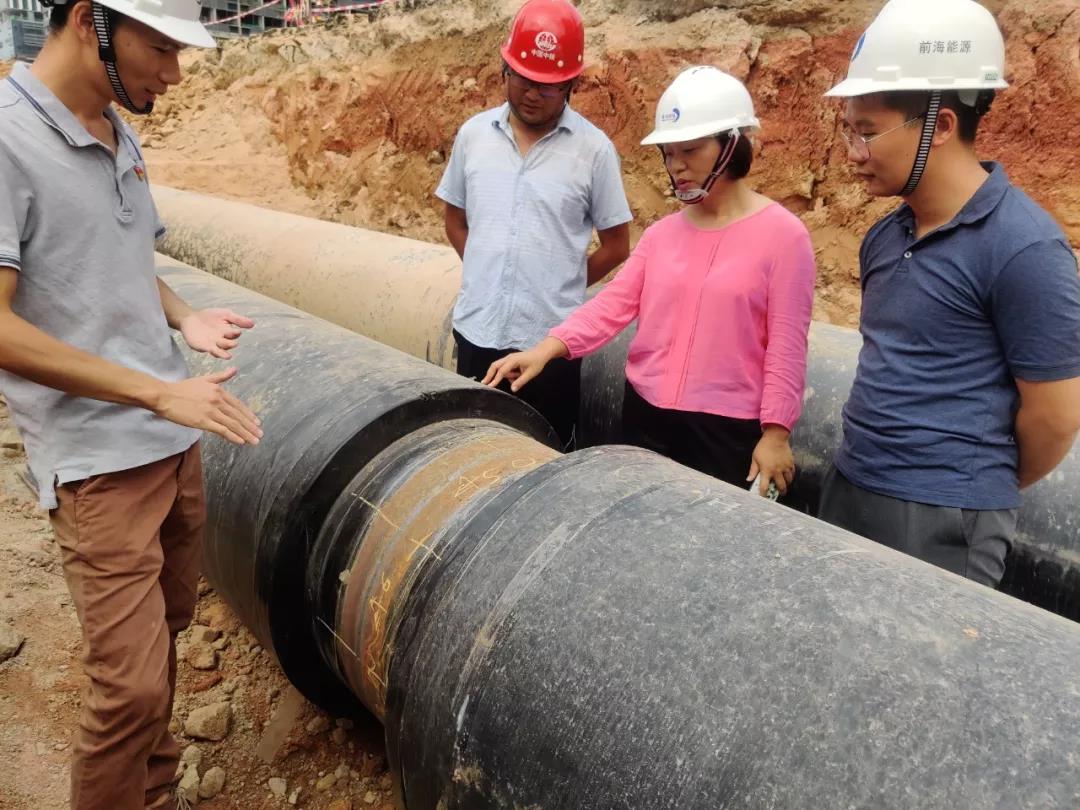

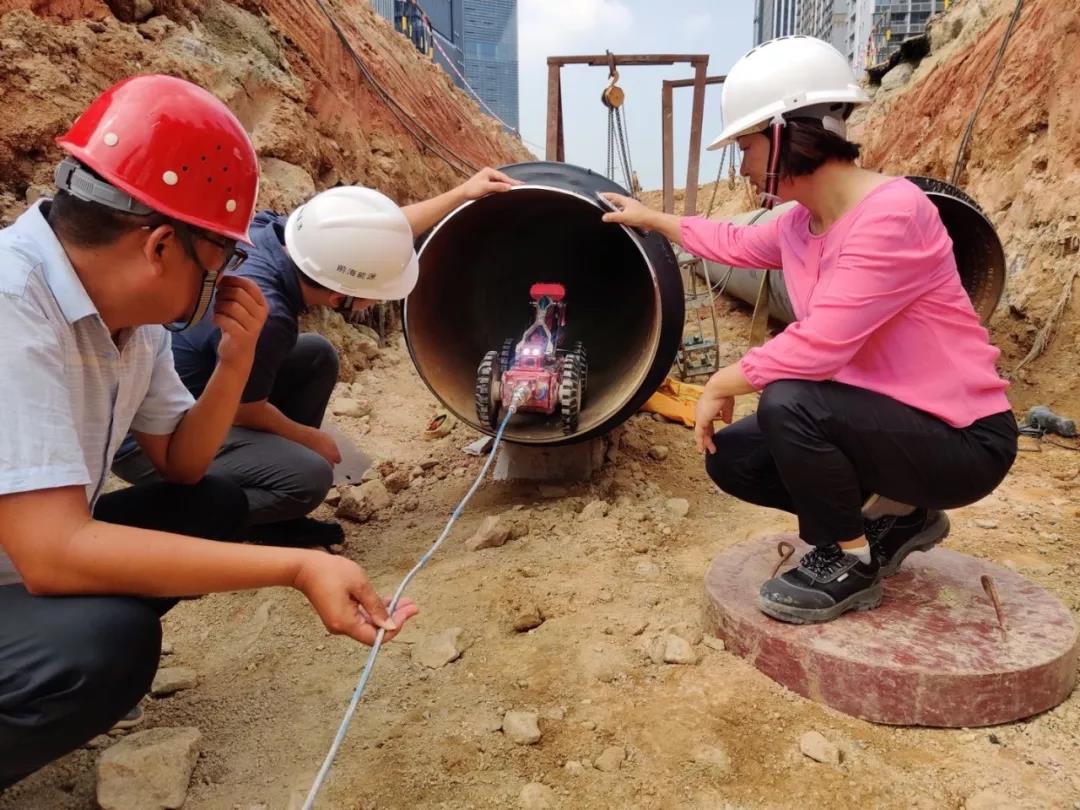

供冷管网项目作为市政基础设施,纳入市政Ⅴ、Ⅵ标工程实施范围,但其工程较常规市政管线项目工艺更复杂,部分工艺环节对雨水天气尤为敏感。市政Ⅴ、Ⅵ标施工班组第一次接触到这类偏工业的工艺管道施工,初期,两个标段均出现焊接合格率偏低的情况。赵海红从容应对,经分析判断为焊工技术不过关,为此,她果断要求施工单位更换焊工,对新进场的焊工必须逐个先现场试焊,合格后方可允许进场。经过一个月的整治,前海供冷管网焊缝质量有了质的飞跃。据统计,焊缝100%射线探伤的一次焊接合格率在97%以上! 经过细节品质严控,2号供冷管网项目还获得“2019年度深圳市工程建设优秀QC小组成果三等奖”。
市政Ⅴ标管道安装班组长曾评价说:“我在项目上这么多年,第一次遇到业主这么严苛的细节检查,他们对供冷管网质量要求太严格了。无论现场施工条件多困难,我都要求焊工们控制焊接质量,做好管道清扫及管端临时封堵,才能通过射线探伤及CCTV内窥检查。”

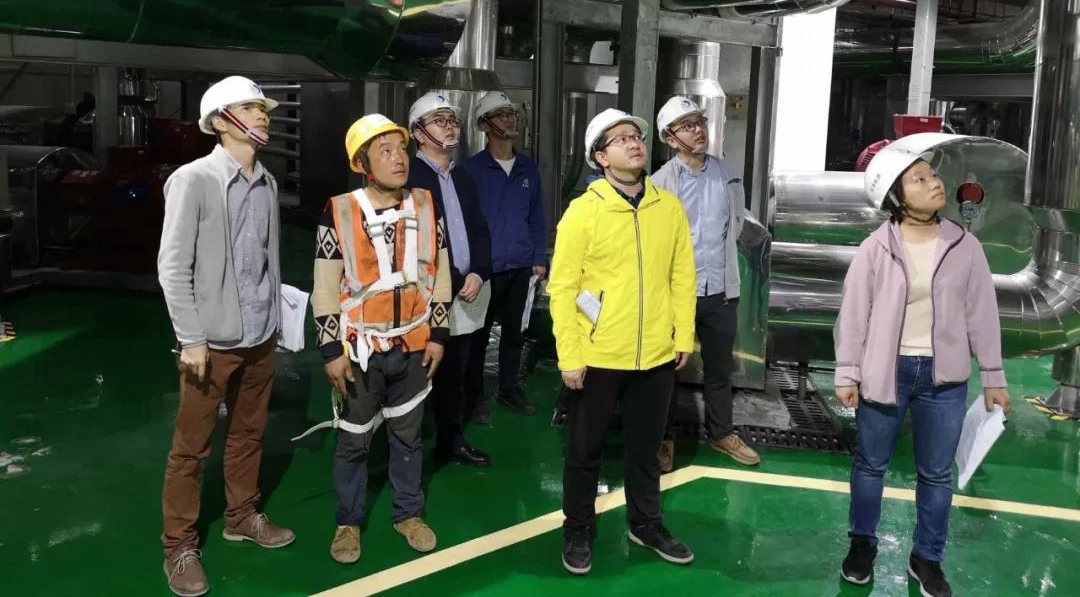

管网冲洗调试是投入使用前必不可少的一道工艺环节,有过滤管道杂质、测试管网运行状况、实现冷站与用户接驳等作用。2019年4月1日,是前海供冷用户恒裕项目召开新闻发布会的重要日子,此前不到一周,2.5公里的供冷管网主干管网才刚刚铺设完成,大量收尾工作还在持续。面对如此大型、长距离供冷系统,不管是能源公司还是施工单位都没有经验可借鉴,处于联网调试线路上的卓越项目又必须24小时不间断供冷,调试策略必须安全、稳定、万无一失。
面对摆在面前的这个“不可能的任务”,在公司领导和部门全体同事的大力支持下,赵海红带领项目组迅速研究对策,一方面组织施工单位为冲洗和调试工作落实人员和物资保障,另一方面通过反复论证制定出详细的管网调试计划。这是前海区域集中供冷管网首次外管网冲洗调试,也是全国第一例在冷站运营情况下实现内外管网贯通开展冲洗联调。为了这段2.5公里的管网冲洗联调,为了及时给客户的重要活动现场及时送“清凉”,赵海红带领项目团队准备了一个多月。倒计时的三天三夜,十几位同事不眠不休72小时,在夜深人静之时顶着寒风、披星戴月地来回奔走在前海工地上,一次次试错和纠偏,终于在4月1日凌晨将冷冻水输送到了恒裕项目。
“供水温度7摄氏度,回水温度7.3摄氏度!”凌晨,随着恒裕现场传来供水运行人员激动的温度报数声时,整个供冷管网项目组沸腾了,大家欢呼雀跃,纷纷跟项目负责人“海红姐”击掌相庆,而赵海红紧握着刚刚传来捷报的通话机,眼眶湿润,心情久久不能平复。“五年来,我见证了能源公司从无到有,再到现在稳步发展的进程。当初,我是怀着‘前海梦’来到这里的,所以,无论遇到什么困难,都要激励自己坚守。”是的,赵海红早已成为前海能源大家庭中的重要一员,正是怀抱着这颗火热的初心,她与前海能源人共同筑梦、追梦,也定将圆梦。2019年7月,在前海控股党委表彰大会上,赵海红被授予“圆梦之星”称号。

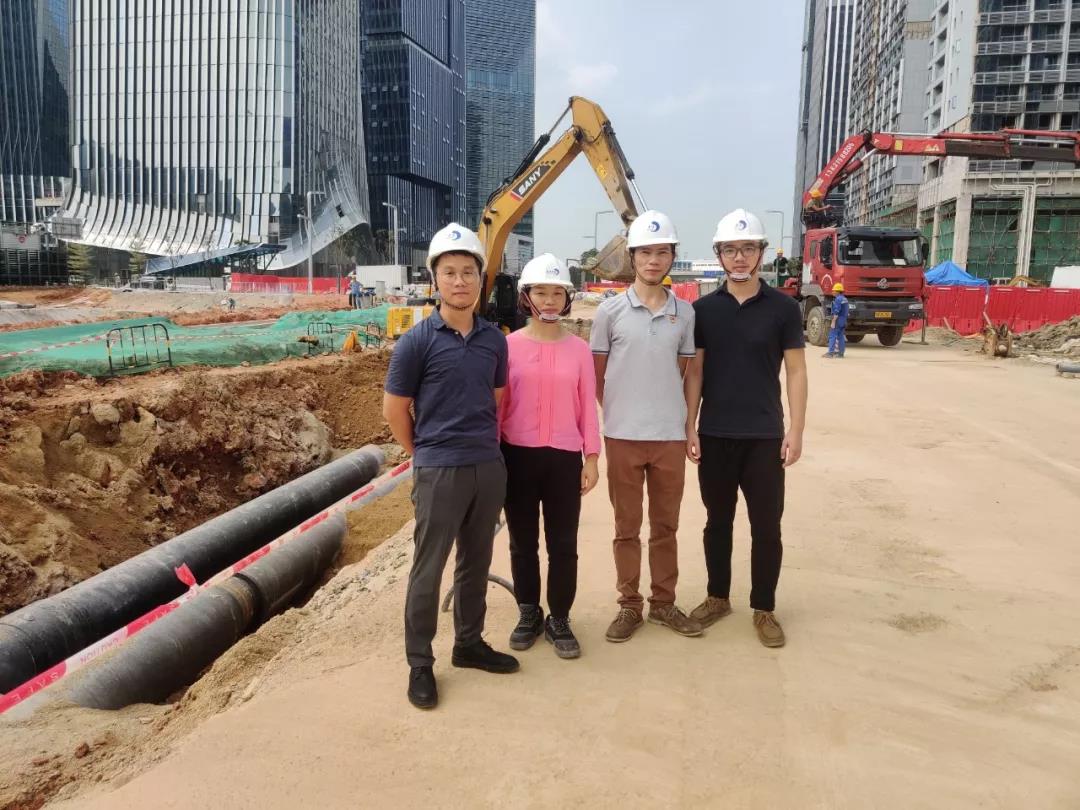

如今,当看着前海区域供冷管网一点点地延伸,看着前海的楼宇一幢幢拔地而起,赵海红感到很自豪,她很高兴自己能做一个“绘画师”,和前海能源人们一起,以前海这片热土为纸,以专业知识和奋斗精神为笔,描绘出90公里前海区域供冷管网这一幅美好画卷。
