7月2日下午,由前海能源投资发展有限公司(简称“前海能源”)负责投资建设的前海10号冷站项目经过全体参建单位60天的艰苦奋战后顺利实现供冷。


前海10号供冷站项目位于前海妈湾片区19单元08街坊01地块,总投资约为2.5亿。总装机容量约1.92万RT,总蓄冰量约8.46万RTH,尖峰供冷能力约2.37万RT,供冷管网总长约8.2公里,总供冷服务建筑面积约为99.3万平方米,主要服务对象为19单元本供冷区域内的办公、酒店、商业及地铁站等公共建筑。

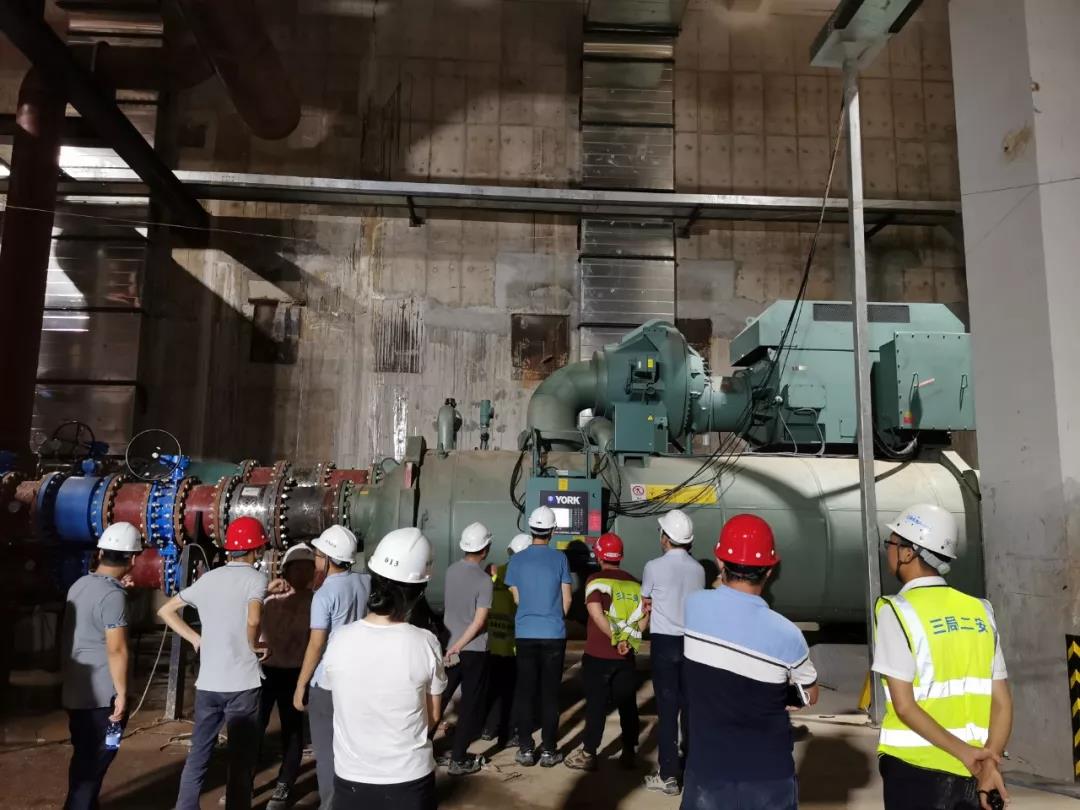

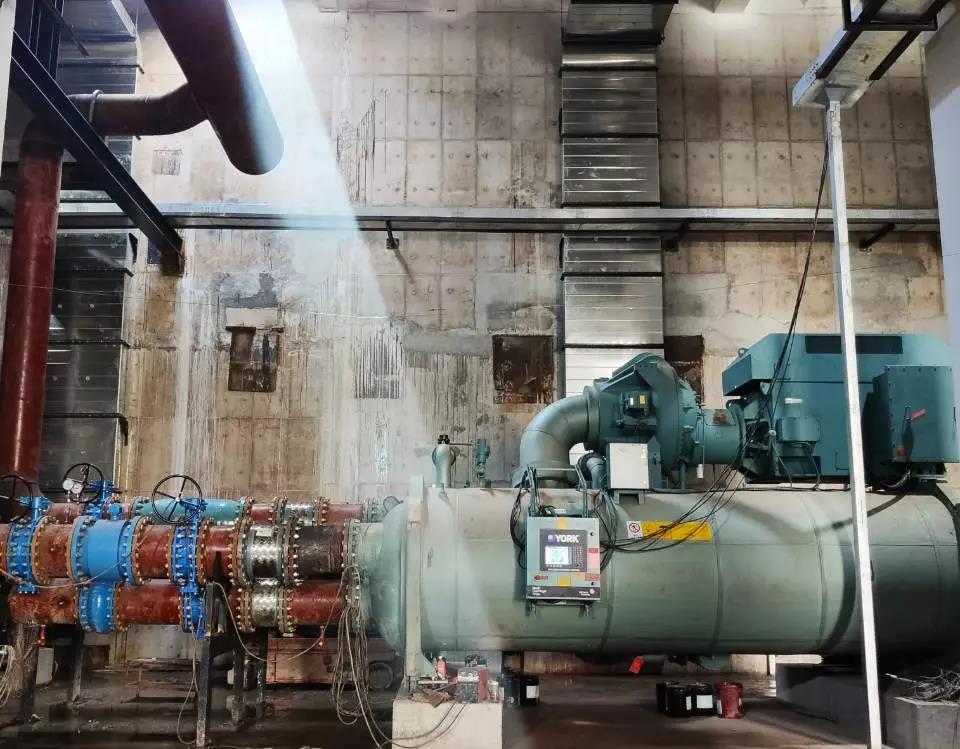

该项目采用电制冷+冰蓄冷+蒸汽制冷技术路线,一期采用电制冷+冰蓄冷技术,其中I标包括1台2400RT双工况离心式高效冷水机组和1台1200RT基载离心式高效冷水机组以及相对应的板式换热器、水泵、冷却塔。冷站由两路20kv高压市政供电,经变压器转为10kv给主机供电,再由变压器转为380V给其他附属设备供电。制冷工艺主要通过双工况冷水机组夜间制冰,在蓄冰槽内蓄存冷量,白天用冷高峰期融冰,削减电力峰值负荷,减小电网电力峰谷波动。

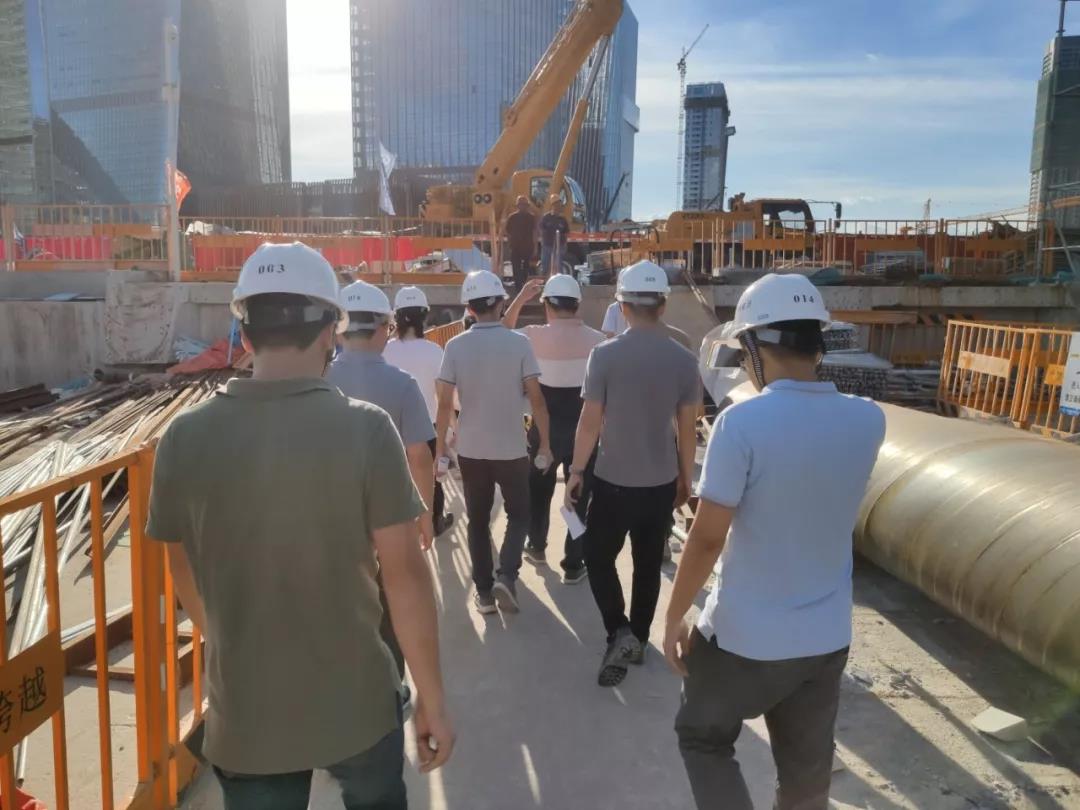

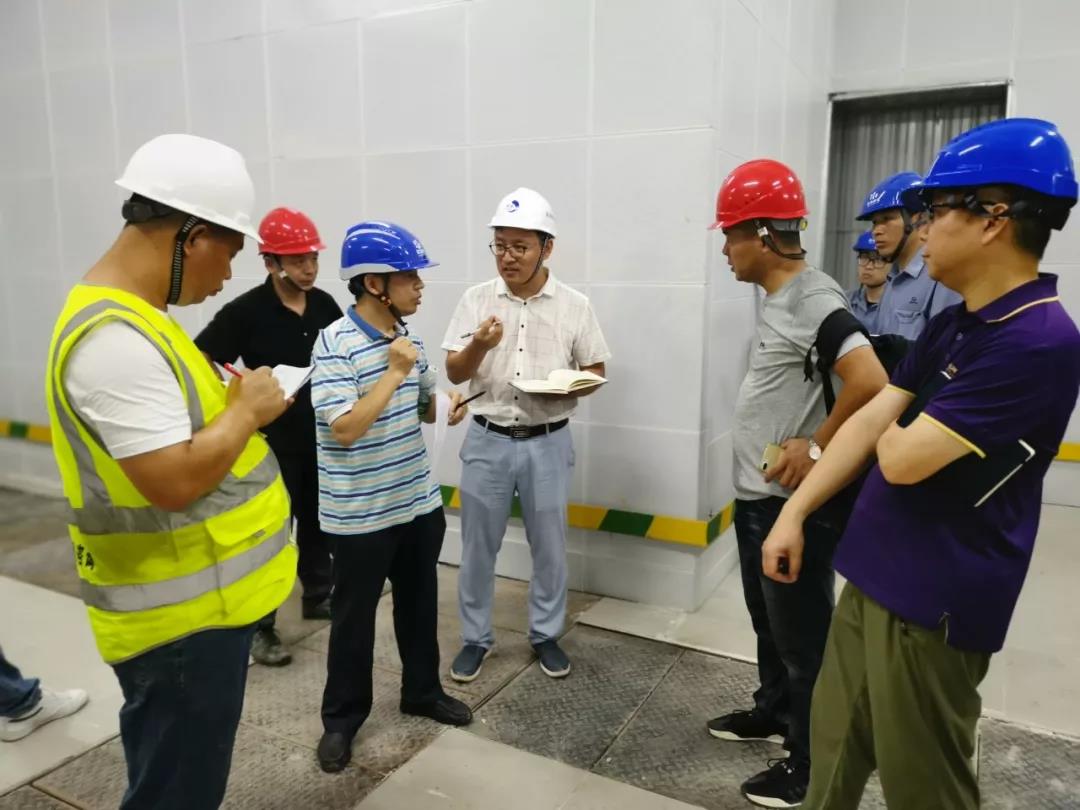

自项目开工以来,在工期紧、工程量大、交叉作业多的压力下,参建单位结合项目特点和现场情况,创新采用“预制装配式”施工工艺,提前在工厂进行设备与管道的预制,装配率达到60%,大大减少现场焊接作业,改善现场施工环境。参建单位从工程的各个角度进行精细化管理,合理安排材料进场计划,有序进行工序衔接,适时调整总控节点安排,组织相关市政配套的保障等等,保证了项目顺利有序进行。

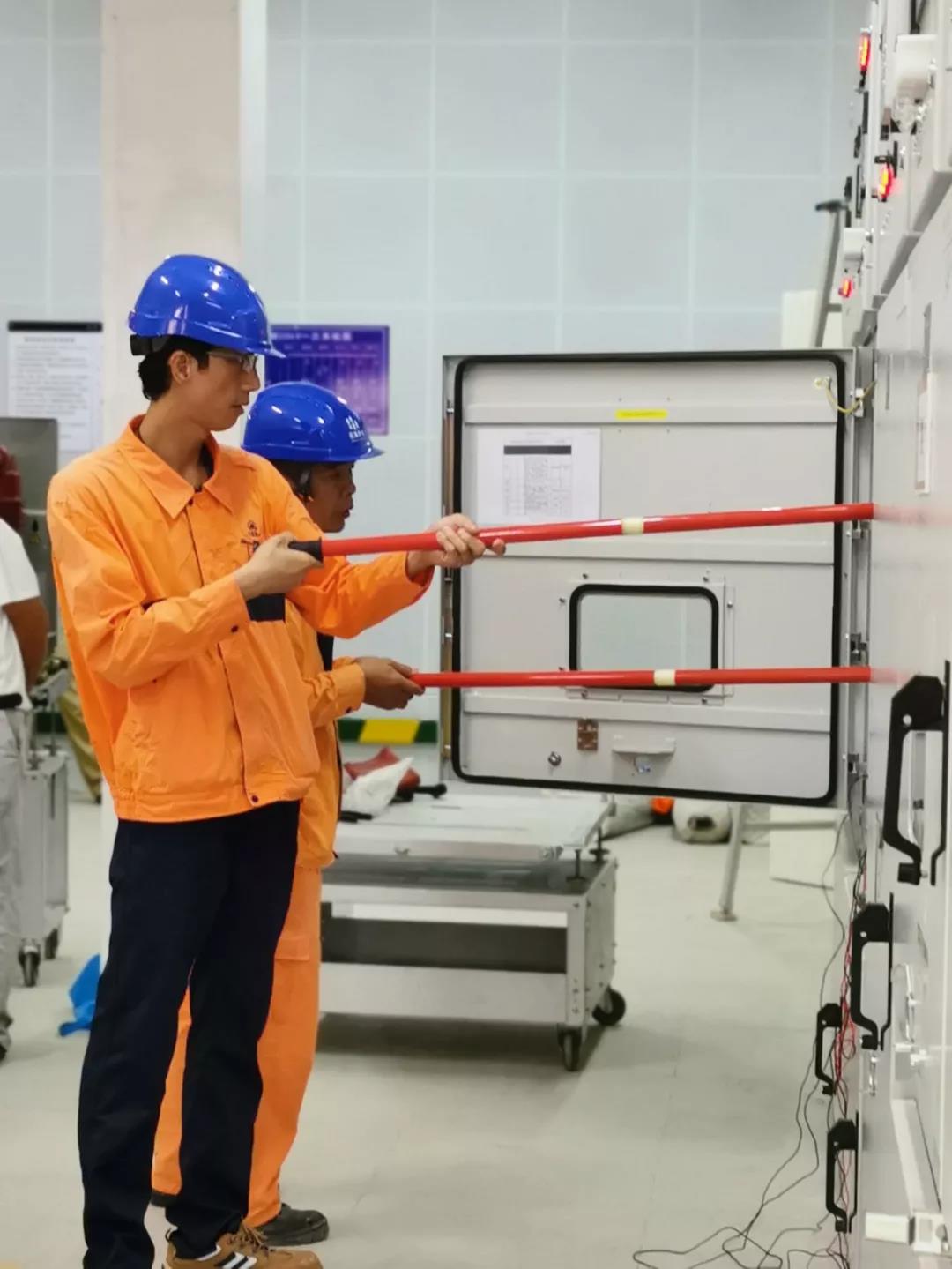

10号冷站于5月16日开始变配电房机电安装工程,6月27日基本完成制冷工艺系统和变配电设备安装;在前海供电公司的鼎力支持下,6月30日完成电气交接试验和送电前验收, 7月1日下午冷站正式受电,22:30正式启动冷水机组开始联合试运行和外管网调试,7月2日开始向前海自贸大厦供冷。


未来,10号冷站项目将秉承标准化、规范化、科学化、制度化的全面质量管理、安全生产管理以及环境管理模式,打造精品工程,输出集中供冷品牌,助力前海能源成为创新引领型区域综合能源服务供应商。
